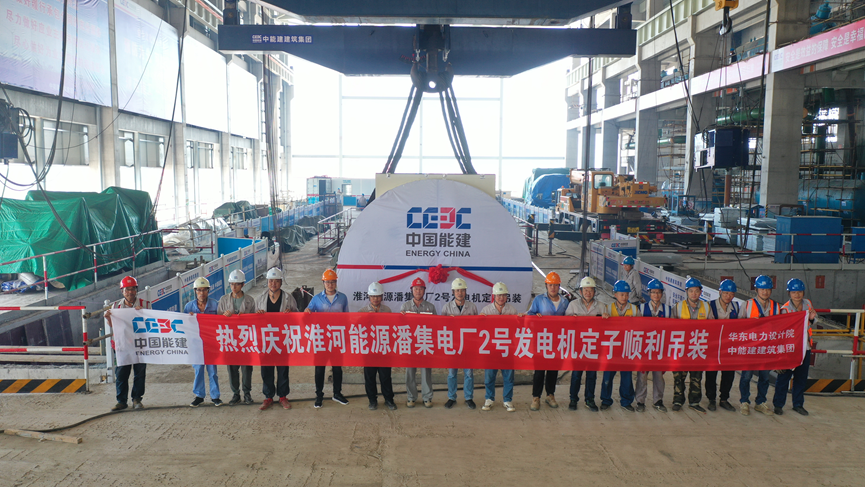

本网讯 7月11日10时48分,由中国能建华东院总承包建设的潘集电厂一期2*660兆瓦超超临界燃煤机组工程2号机组发电机定子一次成功吊装就位,拉开了潘集电厂2号机组发电机本体安装施工高峰的序幕。
本次吊装作业主要为2号机组汽轮发电机定子卸车、吊装就位工作。定子由上海电气股份有限公司生产,长10.350米、宽为4.231米、高4.000米,运输重量达325吨。

2号定子吊装就位在14.5米层汽机运转层发电机基础上,采用行车上搭设液压提升系统(GYT-200D)与550吨、200吨、150吨扁担梁组成吊装系统进行抬吊。由于现场作业面广,管阀和辅机等安装正处于高峰期,行车需求紧张。华东院潘集电厂总承包项目部克服困难,合理调控,在不影响其他作业面进度的前提下,缩短行车并车时间,顺利通过液压提升装置的性能试验和吊装工具的安全性能检查。
为确保2号机组发电机定子吊装任务的顺利完成,华东院潘集电厂总承包项目部在充分借鉴1号发电机定子顺利吊装经验的基础上,结合现场实际,进一步加强了对方案的审核、吊装工器具的检查和作业人员的管理。
2号机组发电机定子的顺利就位,标志着潘集电厂一期工程汽轮机发电机组的整体安装进入到了最紧张、最繁忙的阶段,同时也为实现年底“双投”的目标奠定了坚实基础。
