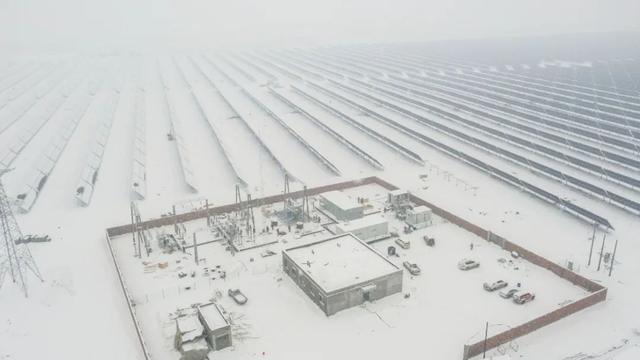

12月20日,在六师红旗农场新疆明洲能源红旗农场100兆瓦光伏发电项目施工现场,工人们干劲十足,加紧施工安装相应组件,调试电器设备,确保一期20兆瓦项目年内顺利并网投产运营。
新疆明洲能源红旗农场光伏项目是农场今年招商引资项目,总投资5亿元,分两期实施:一期工程占地面积约700亩,实现20兆瓦装机容量,年发电量4000万千瓦时。二期占地面积约3000亩,预计可以实现80兆瓦装机容量,年发电量16000万千瓦时。

“项目今年9月10日正式开工,计划年底将一期20兆瓦项目顺利并网,目前,完成了光伏发电区90%以上的工作量。二期计划2023年3月建设,同年8月并网发电。”新疆明洲能源红旗农场光伏项目经理部项目经理李小康说。
为确保项目建设顺利推进,农场党委提前谋划、精准施策、跨地区沟通、确保拉运设备材料车辆正常进场。“在项目建设上,农场给予了大力支持,设备材料运输开辟了‘绿色通道’,目前设备已基本到厂。”李小康介绍说。
项目的落地,缓解了红旗农场电力工业的环保压力,扩大了农场职工群众的就业渠道,在农场发展第三产业中起到积极作用。
“光伏电厂的建设和后期运行需要大量的工人,我们农闲时间可以在家门口打工,每天工资在400元左右。”四连职工郭开新高兴地说。
据了解,项目与相同发电量的火电相比,每年可节约标煤1.15万吨,相应减少废气排放量:二氧化硫约9.69吨,氮氧化合物约9.31吨,二氧化碳约3.14万吨。还可节约用水4.65万吨,减少烟尘排放2.23吨,并减少火电站相应的污废水和温排水等对周边水域的污染。
下一篇:我国单机容量最大叶轮直径最长高原山地首台风机吊装成功
上一篇:艾能聚光伏IPO成功过会!
免责声明:
本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
