我的煤炭网

我的煤炭网>新闻>矿产\冶金>

国家电投金沙峡水电站1号机组A修进入回装阶段

国家电投金沙峡水电站1号机组A修进入回装阶段

  2月18日,随着黄河公司金沙峡水电站1号发电机组转轮缓缓吊入基坑,标志着1号机组A级检修及定子改造工程按计划进入紧张有序的回装阶段。

  1号机组A级检修时间紧、任务重、难度大,水轮机导叶、套筒、顶盖等过流部件需要在户外清扫,对转轮上流道、叶片背面出水侧汽蚀区进行了补焊打磨处理,更换了转轮与水轮机轴连接螺栓,经金属探伤合格,具备回装条件。

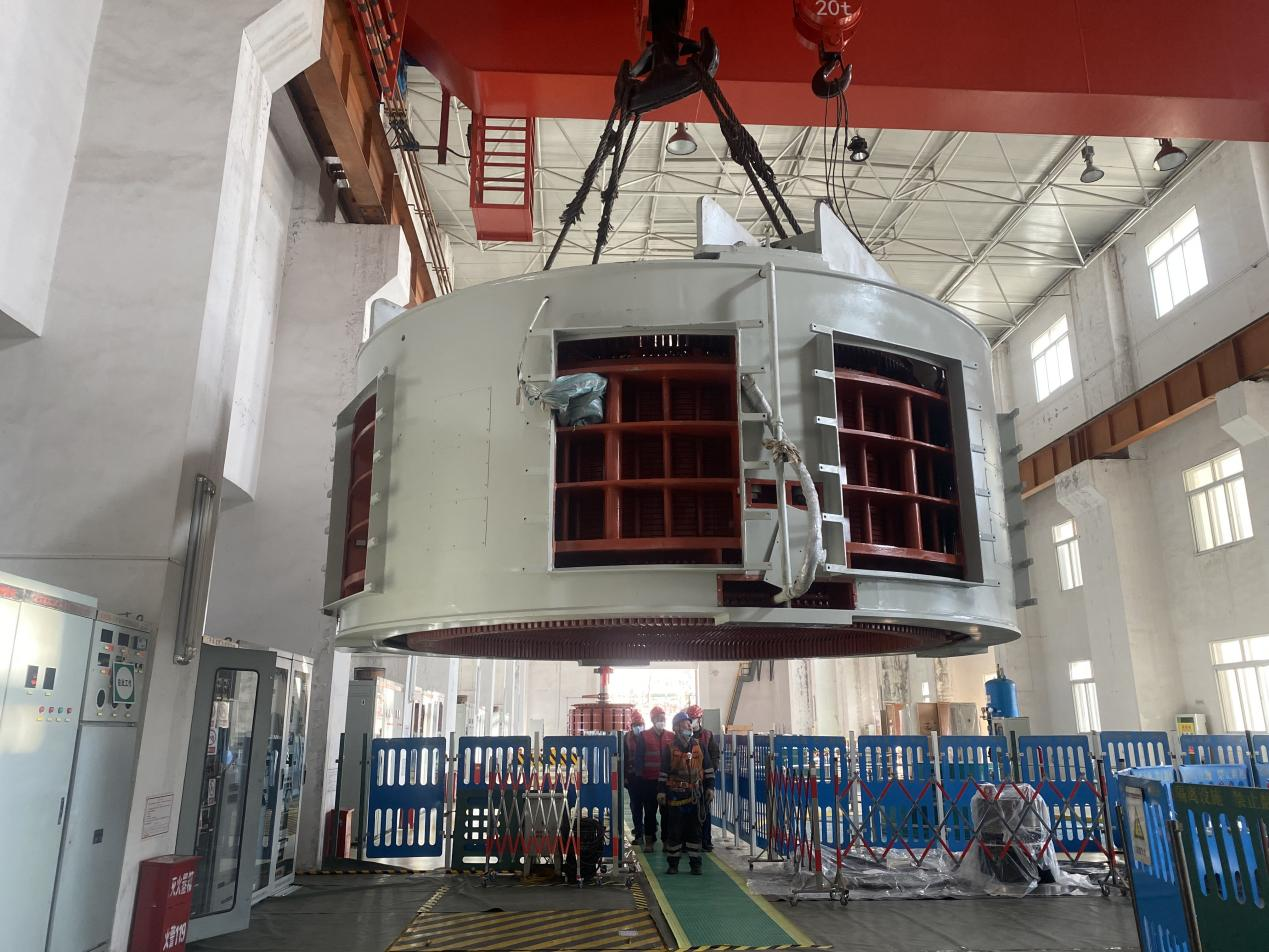

  上午9时48分,随着指挥起吊哨声的响起,1号发电机组转轮平稳地从安装间缓缓吊起,缓慢移向1号机组基坑。经过20分钟吊装,10时08分,重达10.23吨的水轮机转轮顺利吊装就位。清晰准确的指挥以及作业人员娴熟的工作技能,相互间默契配合,使得整个吊装过程快速而高效。

  检修人员克服户外寒冷、近期降雪等不利因素,严格按照工期计划组织检修,金沙江水电站各级管理人员严格履行现场安全监督职责,确保检修作业现场安全质量可控、在控,每天坚持召开检修协调会,协调解决检修现场遇到的各类问题。

  为保证1号机组A级检修及定子改造工作顺利完成,严格落实三级质量验收制度,明确了机组检修安全目标、质量目标,以完善的安全措施、组织措施及技术措施保障各项工作顺利进行,确保机组检修及定子改造任务圆满完成。(朱良哲 张民)


下一篇:单月2.55亿 国核锆业迎来市场营销 “开门红”

上一篇:三峡集团北京分公司召开职工大会暨2023年工作会

免责声明: 本网转载自合作媒体、机构或其他网站的信息,登载此文出于传递更多信息之目的,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。
