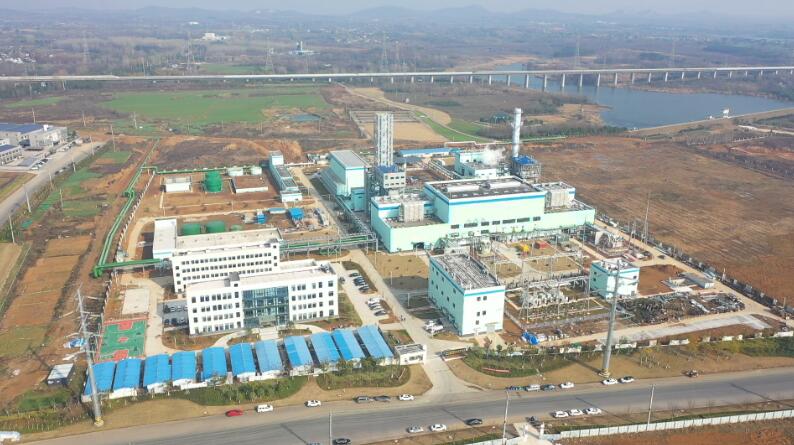

近日,由中国能建江苏院设计、江苏电建一公司承建的丹阳华海电力有限公司燃机热电联产项目2号联合循环机组72+24小时试运一次成功,标志着中鑫华海两台联合循环机组全部投产发电。

工程建设2套100兆瓦级燃气-蒸汽联合循环热电联产机组,一套抽凝运行,一套背压运行。项目2号联合循环机组燃机于2022年8月份开始安装,先后实现余热锅炉水压试验、燃机点火、锅炉碱煮、汽轮机冲转、机组并网和机组“96小时”一次成功。从燃机安装至机组投产共用时10个月,从燃机首次并网至机组投产共用时14天,在国内同类型燃机电厂均位居前列,为上海电气制造的同类型燃机纪录之最。项目1号机组已于4月3日顺利投产。
项目为江苏省“263”节能减排任务支撑工程,投产后预计年发电量为12亿千瓦时,每年可减少煤炭消耗15万吨、二氧化硫340吨、氮氧化物180吨,对优化当地能源结构、保护生态环境、增加财政收入、推动当地经济社会可持续发展将起到积极作用。(陈建兵,赵煊开,赤二军,程帆)
