5月18日4时18分,随着最后一仓混凝土入模,中南院承建的吉西基地鲁固直流140万千瓦外送项目2-1(光热100MW)EPC总承包项目顺利完成吸热塔基础浇筑。此次重大节点的圆满完成,为本项目控制性工程吸热塔后续施工打造了坚实的基础。

吉西基地鲁固直流140万千瓦外送项目是国家第一批“风、光、热、储”示范项目、国家级重点基地项目、省重点项目。本项目2-1(光热100MW)工程采用塔式光热电站技术,电站共设置19667片定日镜,吸热塔转换层平台高度189米,吸热塔总高度233米,电站配置有40MW熔盐电加热器装置吸收风电、光伏弃电储热,储热时长为8小时。

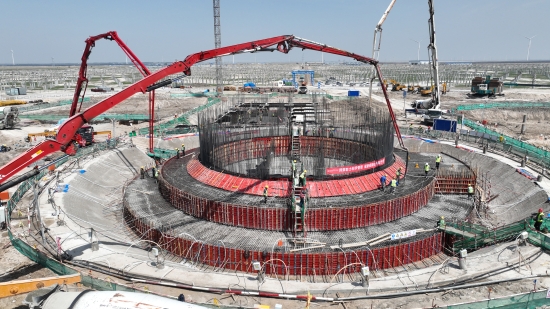

中南院承建该电站全部土建施工、部分设备安装及调试工作。此次浇筑方量达4800方,最厚处达6米,历时42小时不间断施工。浇筑前,项目管理团队联合协作单位进行了周密的策划与准备,对浇筑方案和应急预案进行了深入研讨,对施工班组进行了穿透式交底,力求做到万无一失。为确保施工进度与质量,现场投入3台汽车泵,调动2条商砼生产线全天满负荷供应,38台混凝土车,累计出动242车次,60余名作业人员三班作业、20余名管理人员轮班值守,顺利完成了浇筑任务。中南院项目团队攻克了极差地质条件下的基础施工难题,并且经受住了零下40℃的极端寒冷以及常态化5级以上大风的严峻考验,秉承“专业、精细”服务理念,确保了工程质量和安全。(张浩)
