0.2~0.3844元/千瓦时!安徽开启2025-2026年新能源增量项目机制电价竞价

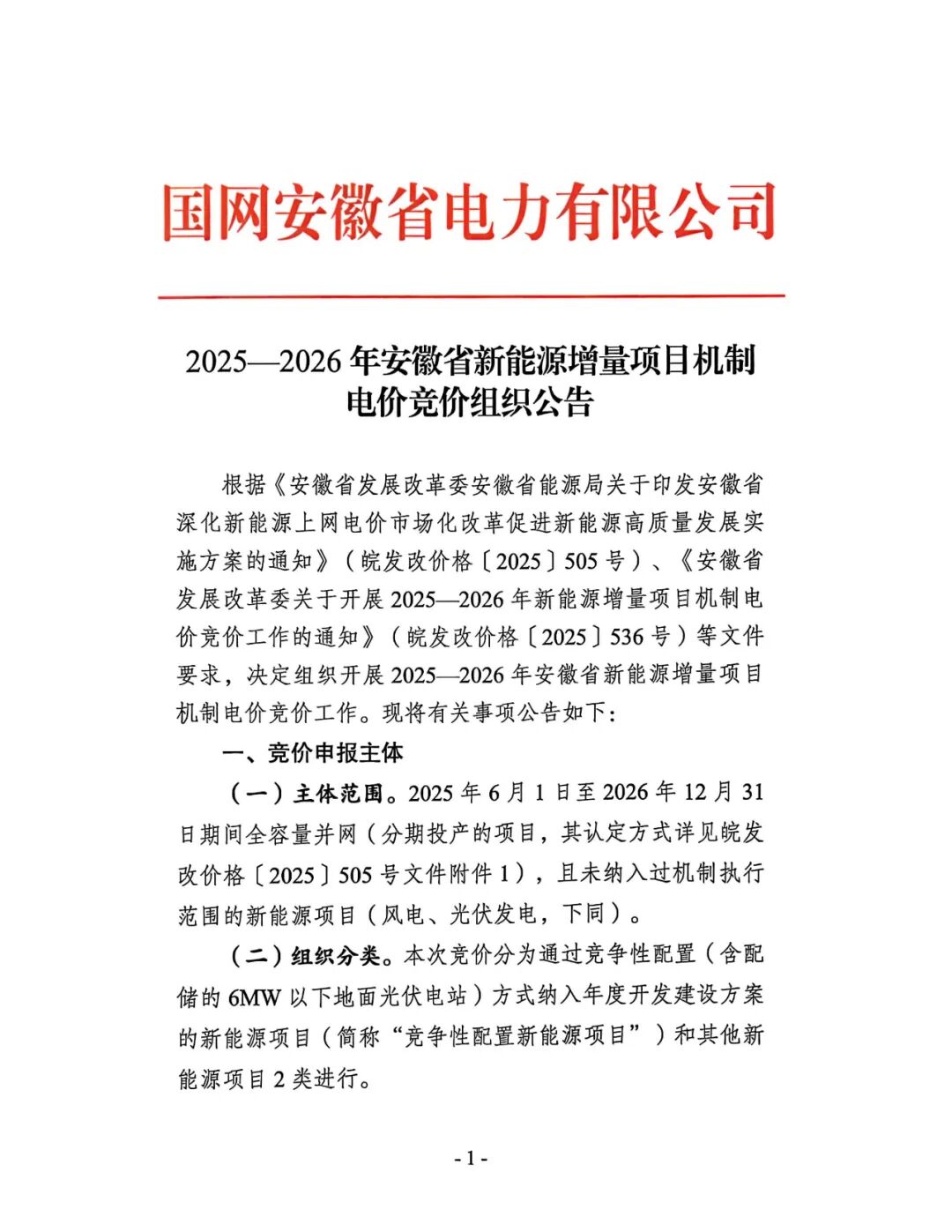

10月13日,新能源云平台公布2025-2026年安徽省新能源增量项目机制电价竞价组织公告

根据公告,主体范围为2025年6月1日至2026年12月31日期间全容量并网,且未纳入过机制执行范围的新能源项目(风电、光伏发电,下同)。本次竞价分为通过竞争性配置(含配储的6MW以下地面光伏电站)方式纳入年度开发建设方案的新能源项目(简称“竞争性配置新能源项目”)和其他新能源项目2类进行。

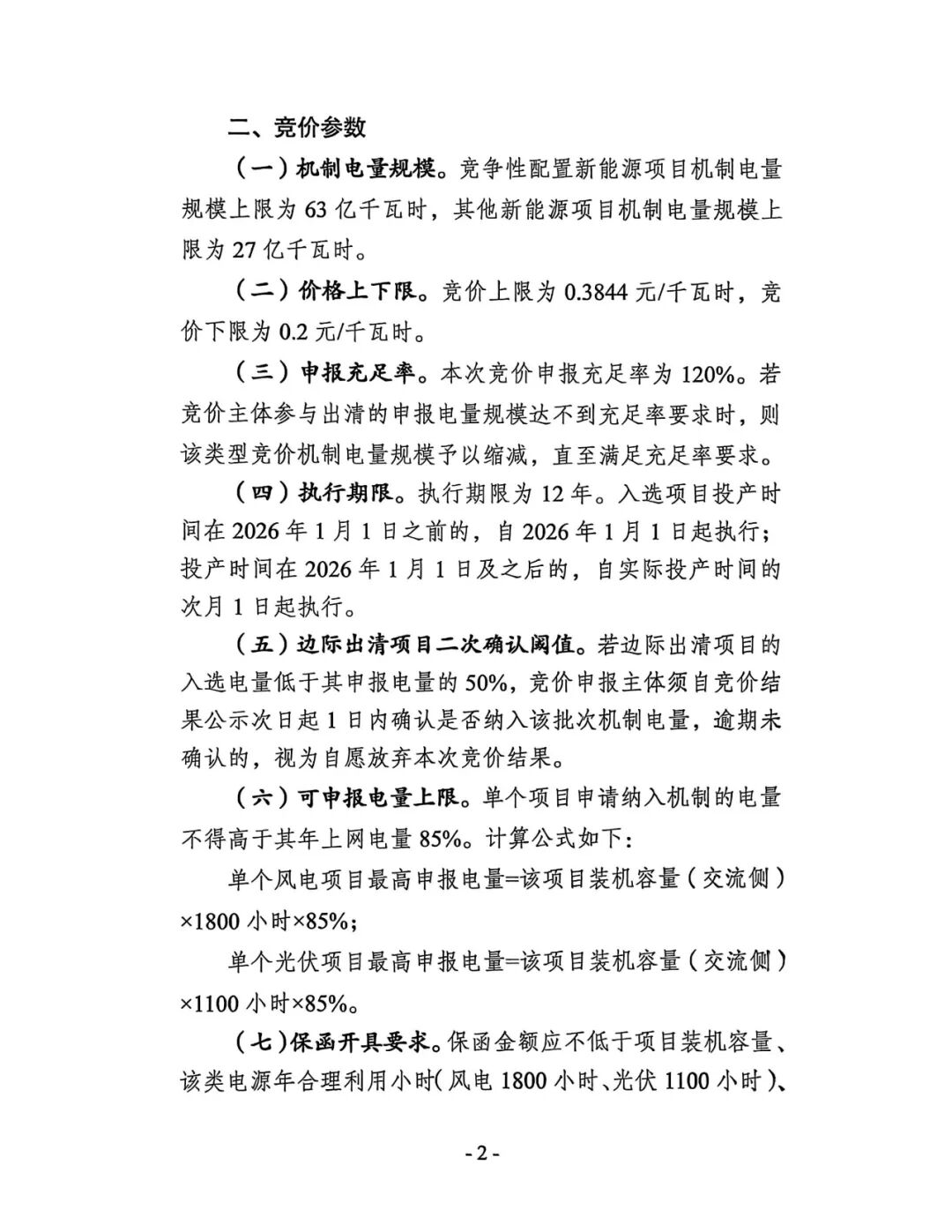

(一)机制电量规模。竞争性配置新能源项目机制电量规模上限为63亿千瓦时,其他新能源项目机制电量规模上限为 27 亿千瓦时。

(二)价格上下限。竞价上限为0.3844元/千瓦时,竞价下限为 0.2 元/千瓦时。

(三)申报充足率。本次竞价申报充足率为120%。若竞价主体参与出清的申报电量规模达不到充足率要求时,则该类型竞价机制电量规模予以缩减,直至满足充足率要求。

(四)执行期限。执行期限为12年。入选项目投产时间在2026年1月1日之前的,自2026年1月1日起执行;投产时间在2026年1月1日及之后的,自实际投产时间的次月1日起执行。

(五)边际出清项目二次确认阅值。若边际出清项目的入选电量低于其申报电量的50%,竞价申报主体须自竞价结果公示次日起1日内确认是否纳入该批次机制电量,逾期未确认的,视为自愿放弃本次竞价结果。

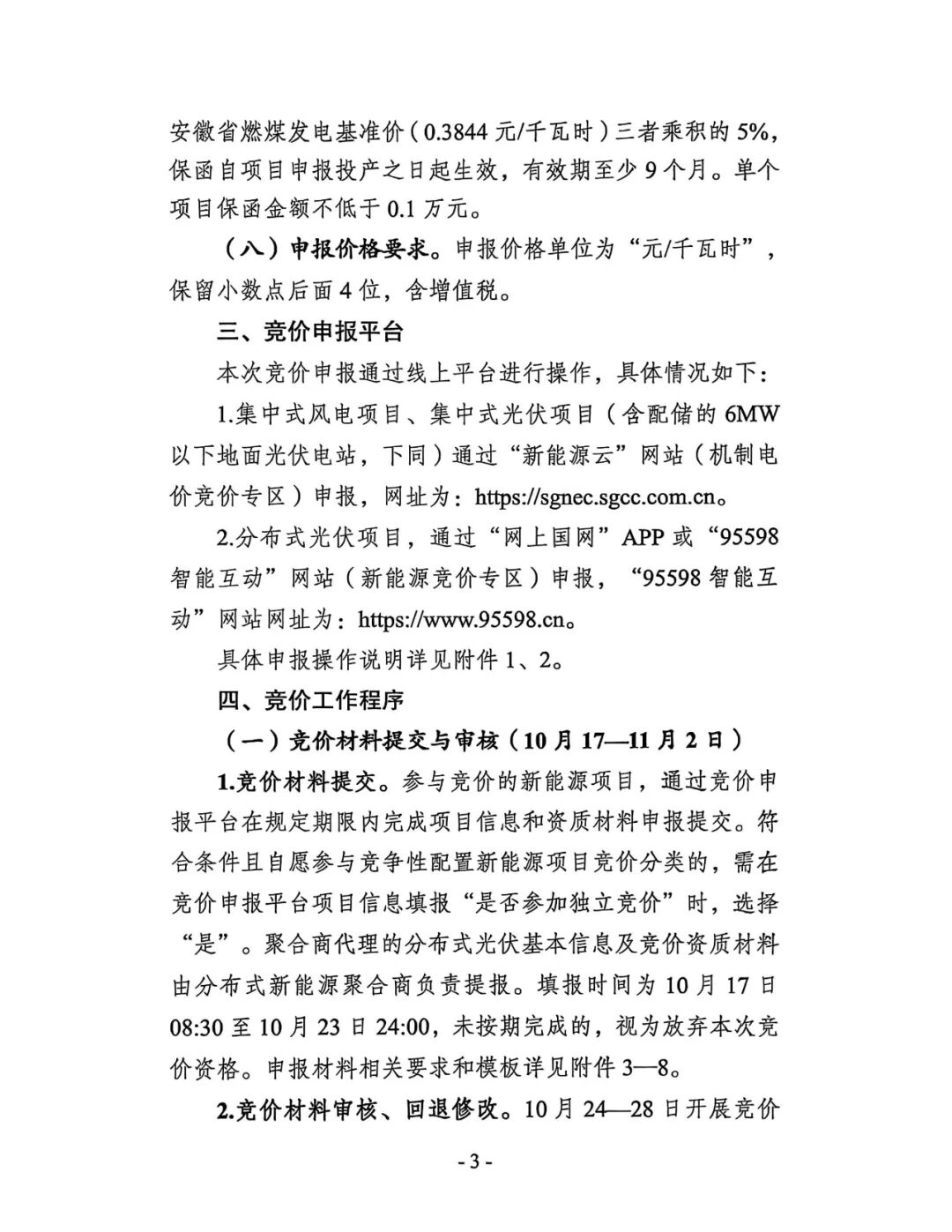

(六)可申报电量上限。单个项目申请纳入机制的电量不得高于其年上网电量85%。计算公式如下:单个风电项目最高申报电量=该项目装机容量(交流侧)x1800 小时x85%;单个光伏项目最高申报电量-该项目装机容量(交流侧)x1100 小时x85%。

(七)保函开具要求。保函金额应不低于项目装机容量、该类电源年合理利用小时(风电1800小时、光伏1100小时)安徽省燃煤发电基准价(0.3844元/千瓦时)三者乘积的5%,保函自项目申报投产之日起生效,有效期至少9个月。单个项目保函金额不低于 0.1万元。
