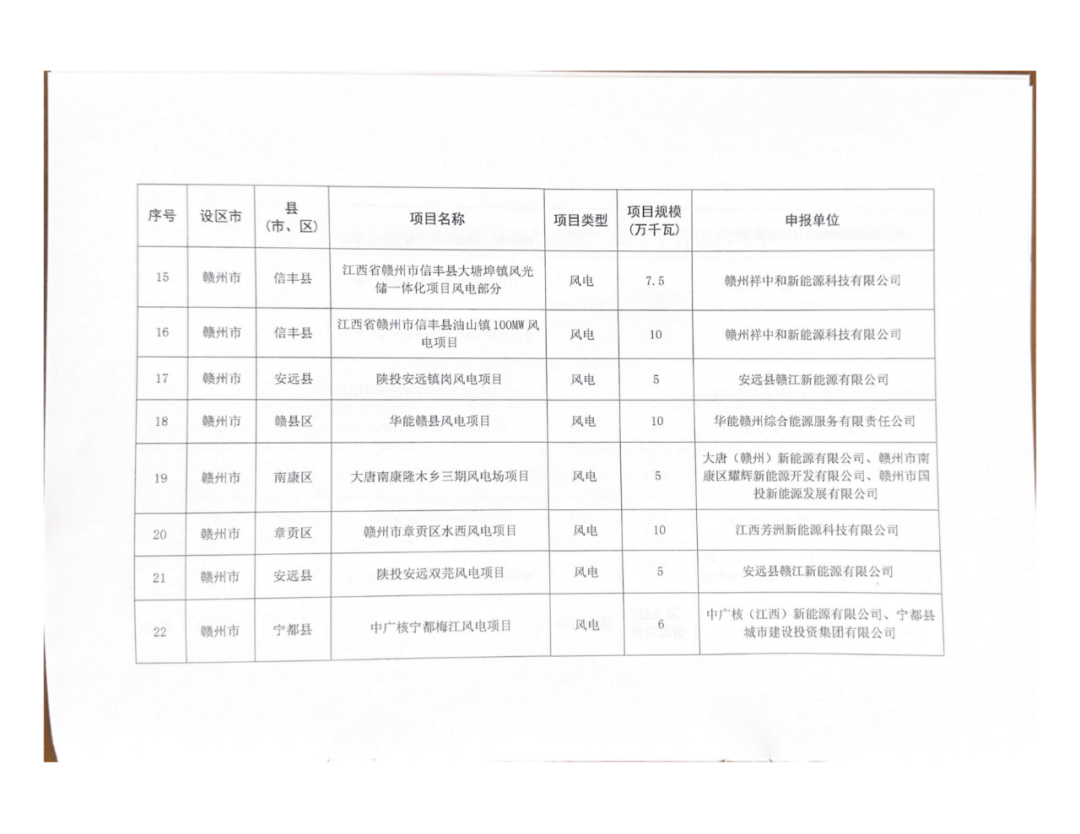

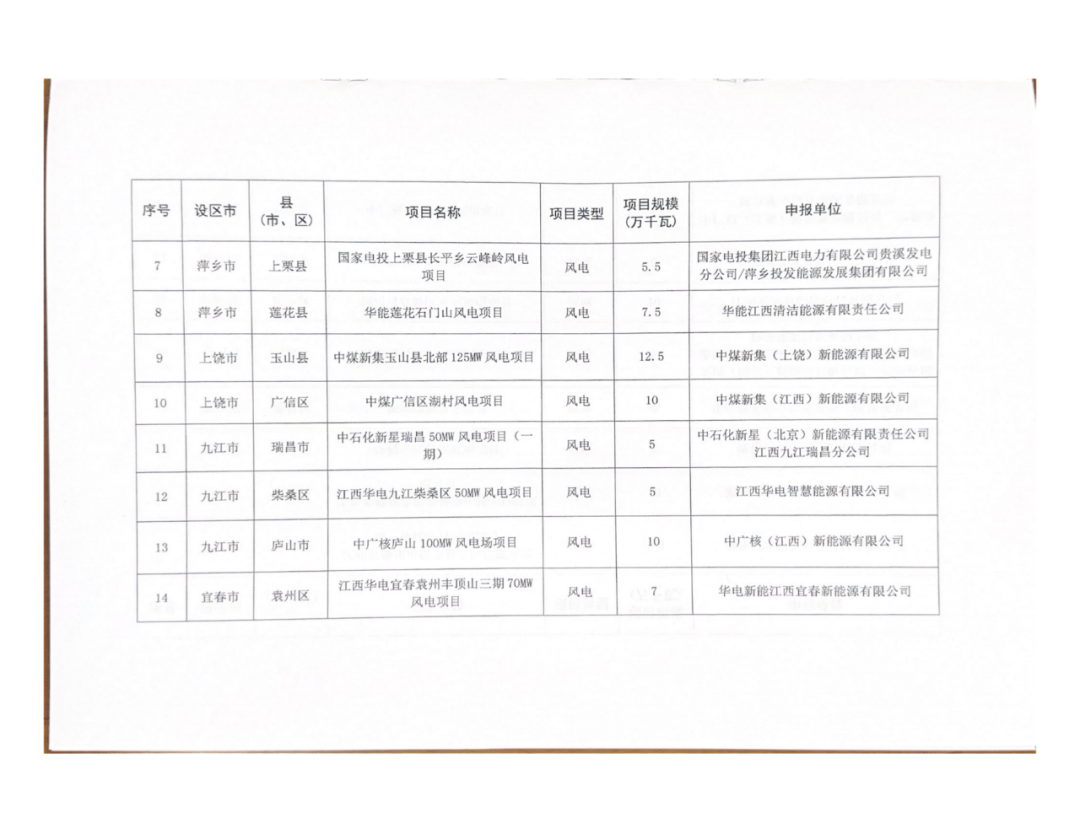

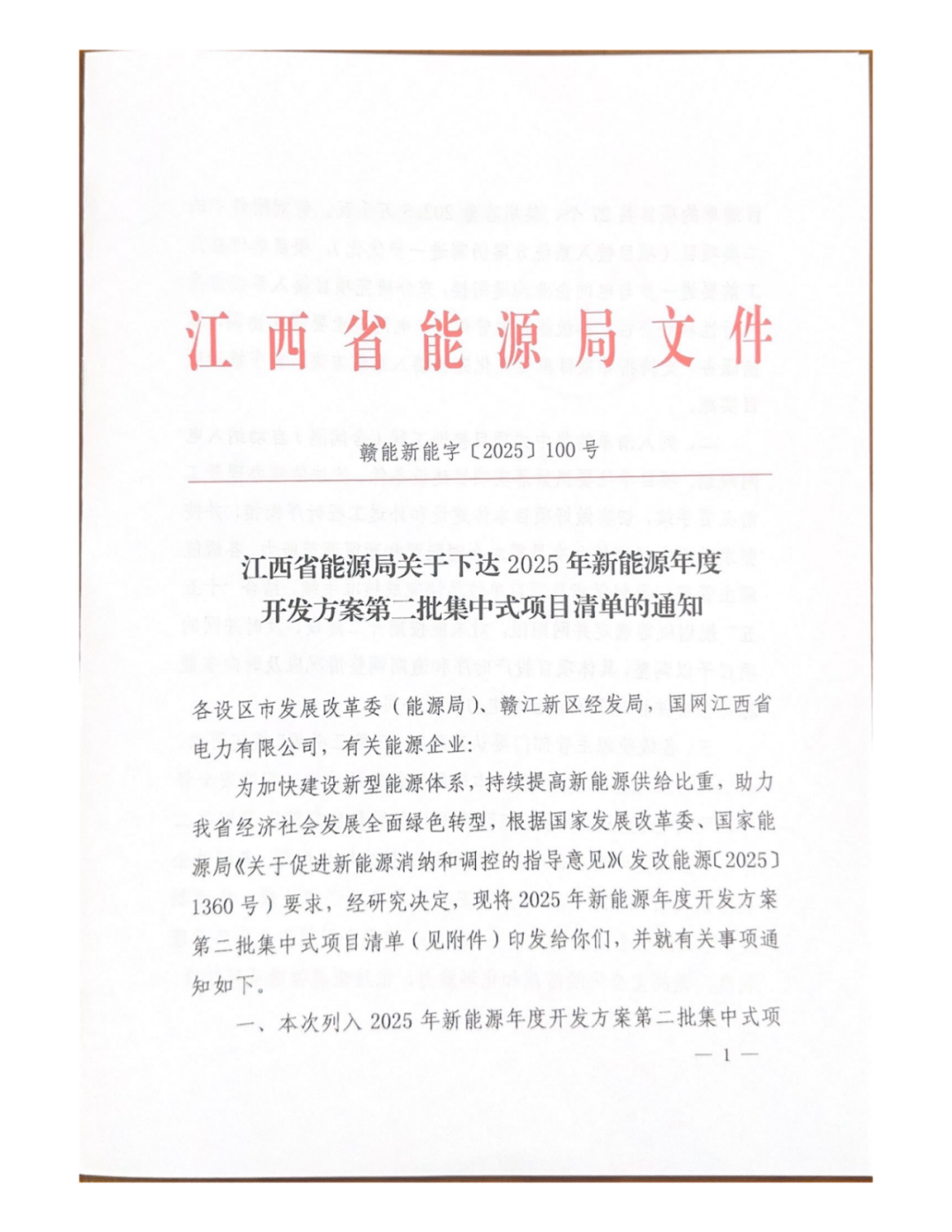

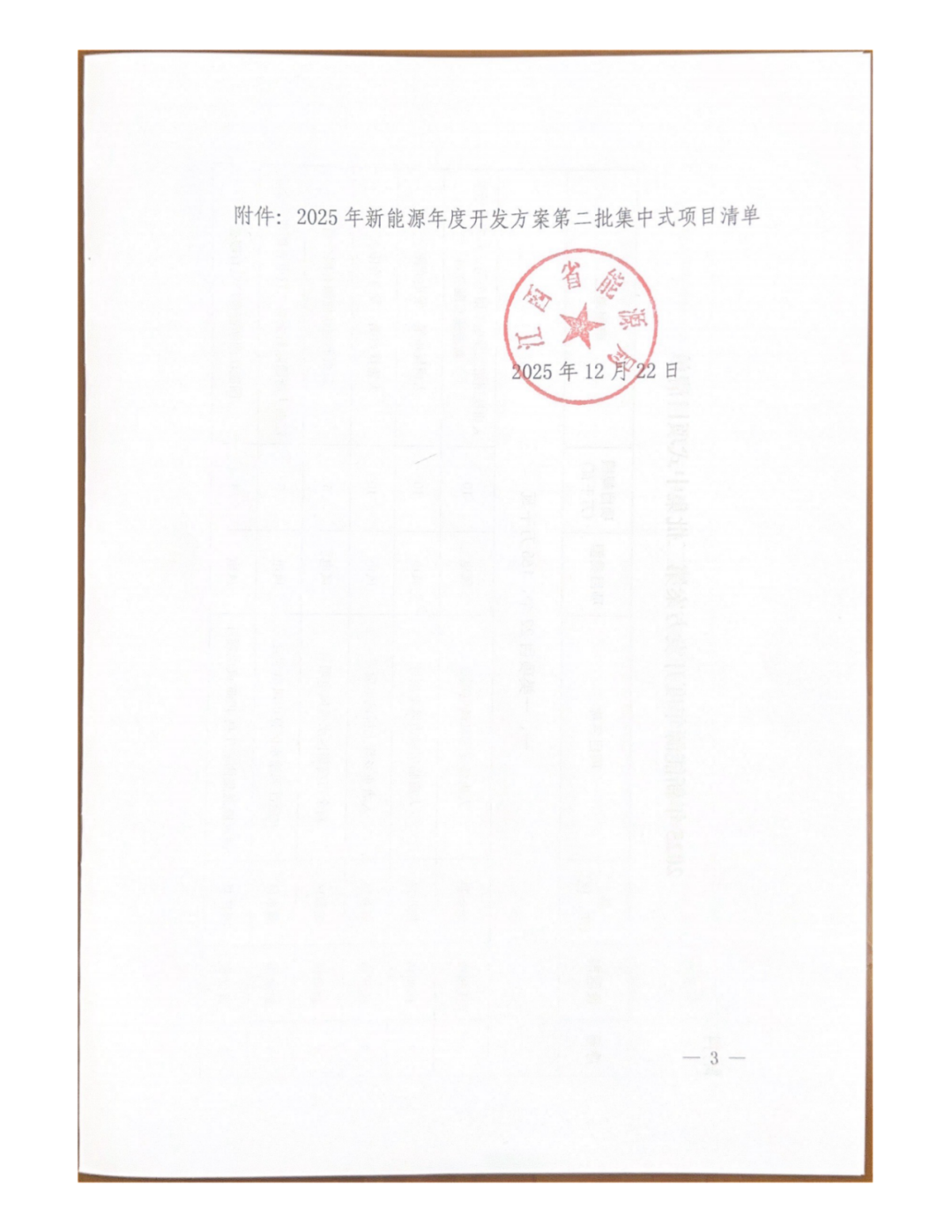

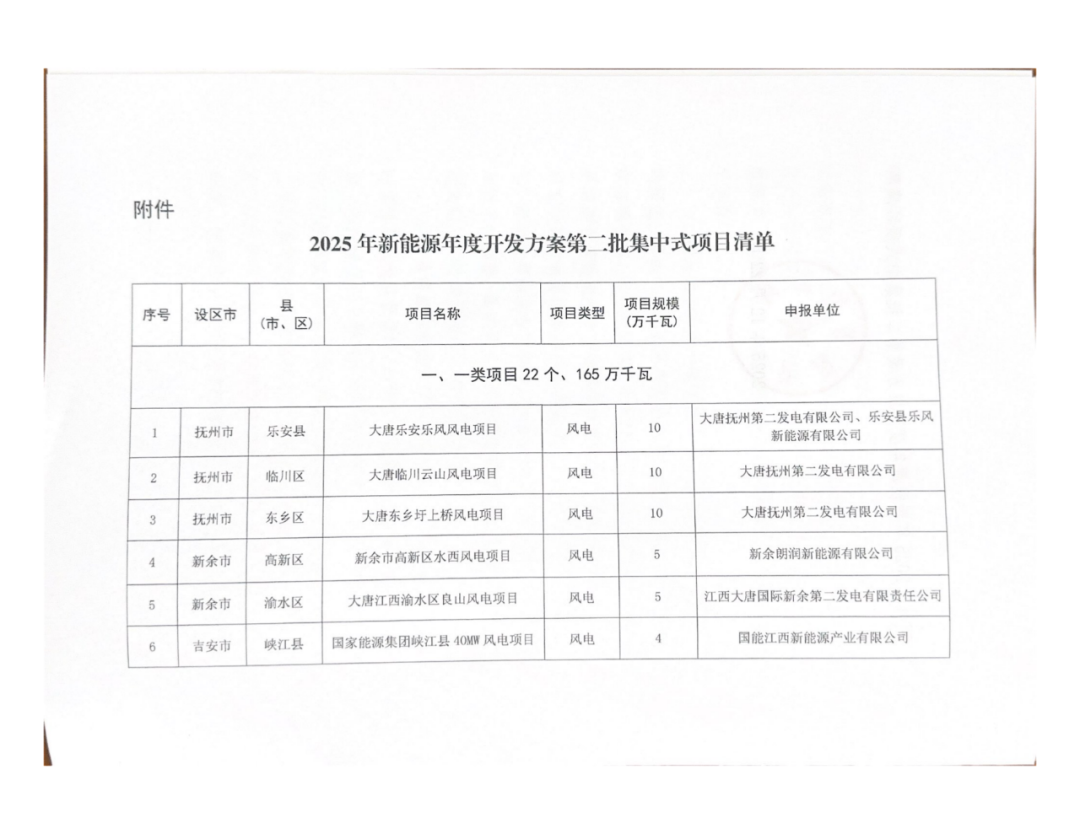

近日,江西省能源局下发2025年新能源年度开发方案第二批集中式项目清单,规模总计2.02GW,全部为风电项目。

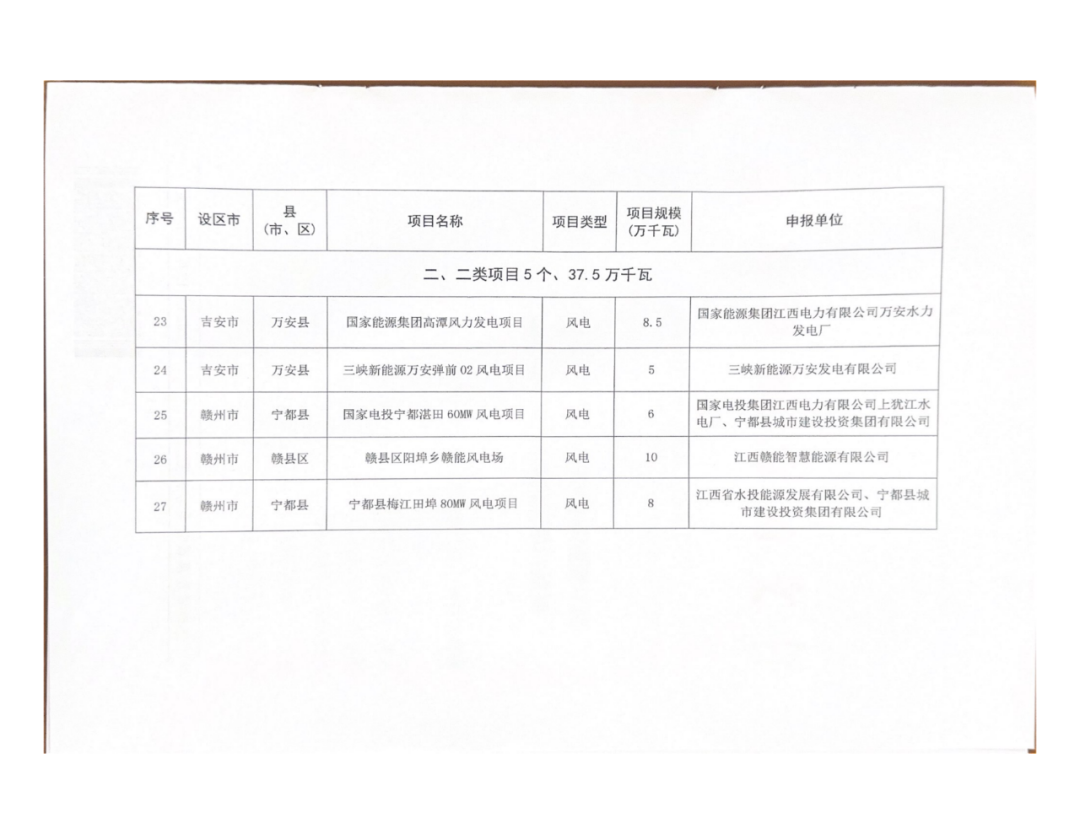

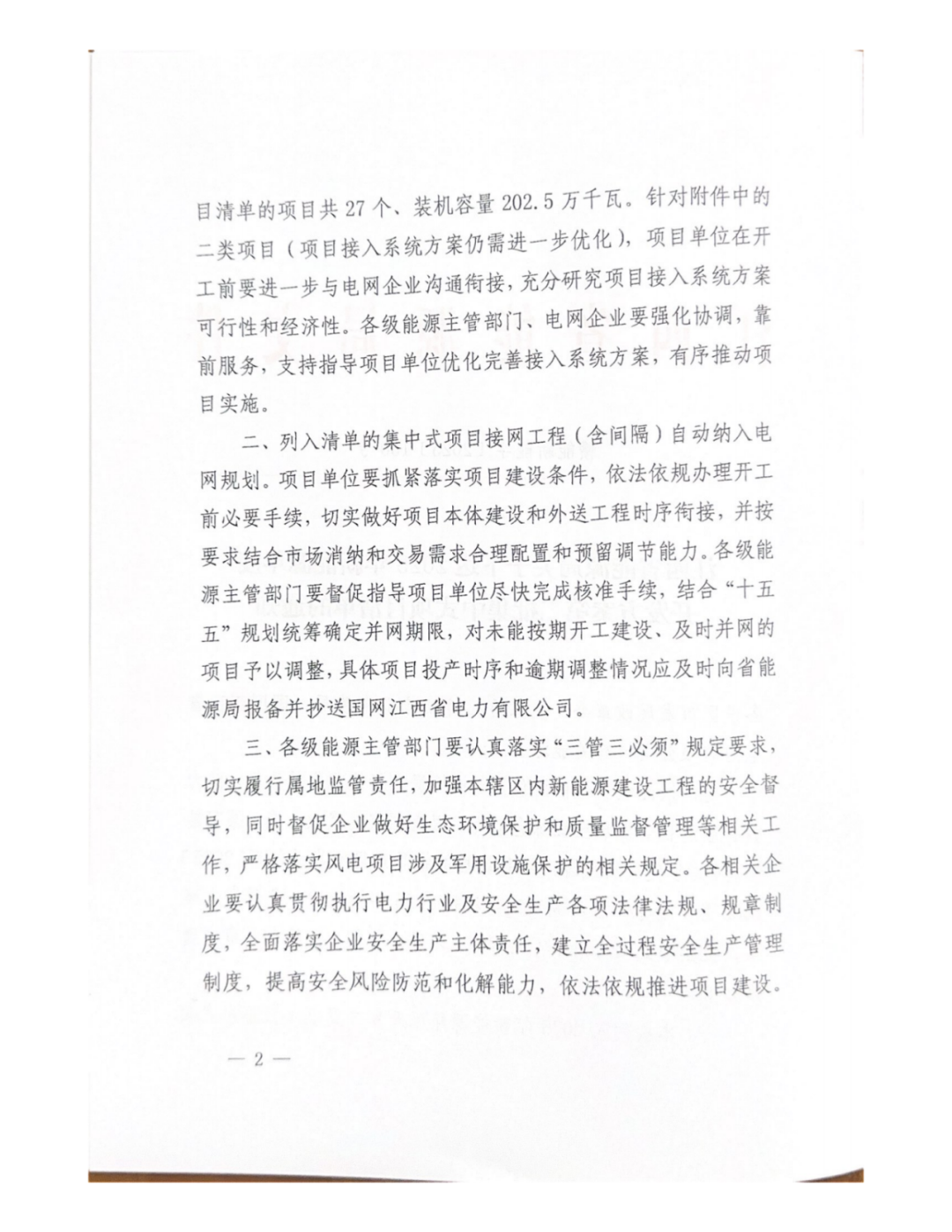

根据文件,清单项目中分为两类,一类为具备接入条件的,规模约1.65GW,第二类项目的接入系统方案则需进一步优化,规模为375MW。
文件指出,例如清单的集中式项目接网工程(含间隔)自动纳入电网规划,项目单位要抓紧落实项目建设条件,依法办理开工手续,要结合市场消纳和交易需求合理配置和预留调节能力。
