我的煤炭网

我的煤炭网>新闻>新能源>风能>四川普格采乃风电项目全部风机吊装圆满完成

四川普格采乃风电项目全部风机吊装圆满完成

四川普格采乃风电项目全部风机吊装圆满完成

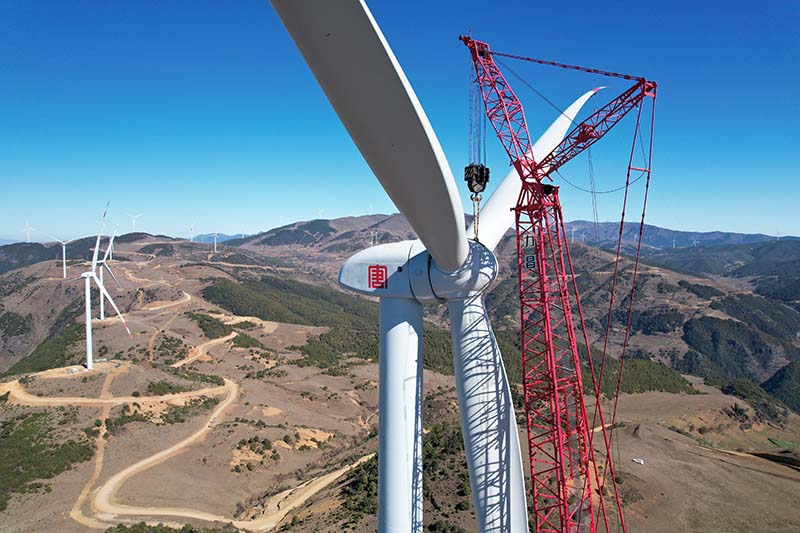

   11月20日12时10分,在中国安能第二工程局承建的四川普格采乃风电场项目建设现场,在800T主吊精准操作下,随着8号风机轮毂与发电机机舱顺利完成对接,标志着采乃风电场项目全部31台风机顺利完成吊装,距离实现今年12月份全容量并网发电又迈进了重要一步!

  普格采乃风电场地处四川省凉山州普格县境内高原山区,风机分布在平均海拔3400米的2条南北走向山脊及其支脉上,核准建设规模99.8兆瓦,由单机容量3200千瓦、叶轮直径155米、轮毂高度93.5米的31台风电发电机组组成,通过4条35千伏集电线路接入已建的甘天地一期220千伏升压站,是助力“凉山州”建成全国重要清洁能源产业基地,实现绿色发展,带动民众增收致富的重点工程。

  工程开工建设以来,项目部秉承攻坚克难、敢打必胜的水电铁军精神,在工期紧、任务重的情况下,群策群力,全体建设者克服雨季漫长施工有效工期短、山路陡峭物资运输安全风险大、山区风速大起吊条件差等不利因素,先后攻克锚栓笼组件安装、机位基础大体积混凝土浇筑等多项施工技术难题,以顽强的毅力抢抓施工进度,4月17日开始首台风机基础浇筑,2个月完成31台风机基础浇筑,比计划工期提前92天完成全部基础浇筑任务。6月19日首台风机成功实现吊装,项目部严抓工程质量、抢抓施工进度,在保证安全和质量的前提下,以单周最高完成4台风机的吊装速度,有序推进项目建设。10月27日,首台风机实现并网发电,创造了高山风电建设史上的“安能速度”。

  20日,在最后一台风机--8号风机吊装现场,中国安能建设者们正在准备发电机吊装作业。“大家注意,起吊!”随着吊车的启动,叶轮慢慢向约95米的高空爬升。“今天基本没有风,天气晴朗,叶轮吊装顺利。”正在现场指挥的中国安能第二工程局普格采乃风电场项目经理鲁大伟介绍道,普格采乃风电场项目的31台风机终于完成了安装,下一步将进入调试阶段。

  据悉,采乃风电场12月份将全部投产,除有力改善当地电网结构外,预计每年可提供1.97亿千瓦时的清洁电力,每年可节省标煤约6.4万吨,减排二氧化碳约15.28万吨,,对促进国家节能减排,助推当地高新技术产业与环境协调发展具有深远意义。

免责声明:本网部分内容来自互联网媒体、机构或其他网站的信息转载以及网友自行发布,并不意味着赞同其观点或证实其内容的真实性。本网所有信息仅供参考,不做交易和服务的根据。本网内容如有侵权或其它问题请及时告之,本网将及时修改或删除。凡以任何方式登录本网站或直接、间接使用本网站资料者,视为自愿接受本网站声明的约束。

下一篇:云南阳宗海公司圆满完成对云南省国土资源学院授课任务

上一篇:焦煤期货早盘导读:整体维持低位宽幅震荡 技术面有反弹需求
